【“三抓三促” 一线观察】永靖:新质生产力驱动新能源项目“迎春加速”

来源:永靖县融媒体中心 浏览次数:105 发布时间:2025-03-04
字号:
收藏

永靖县积极践行“双碳”目标,切实推进光伏、风电等新能源项目建设运营,点燃新质生产力“科技”引擎,聚力打造新能源产业高地,加快县域经济转型高质量发展。

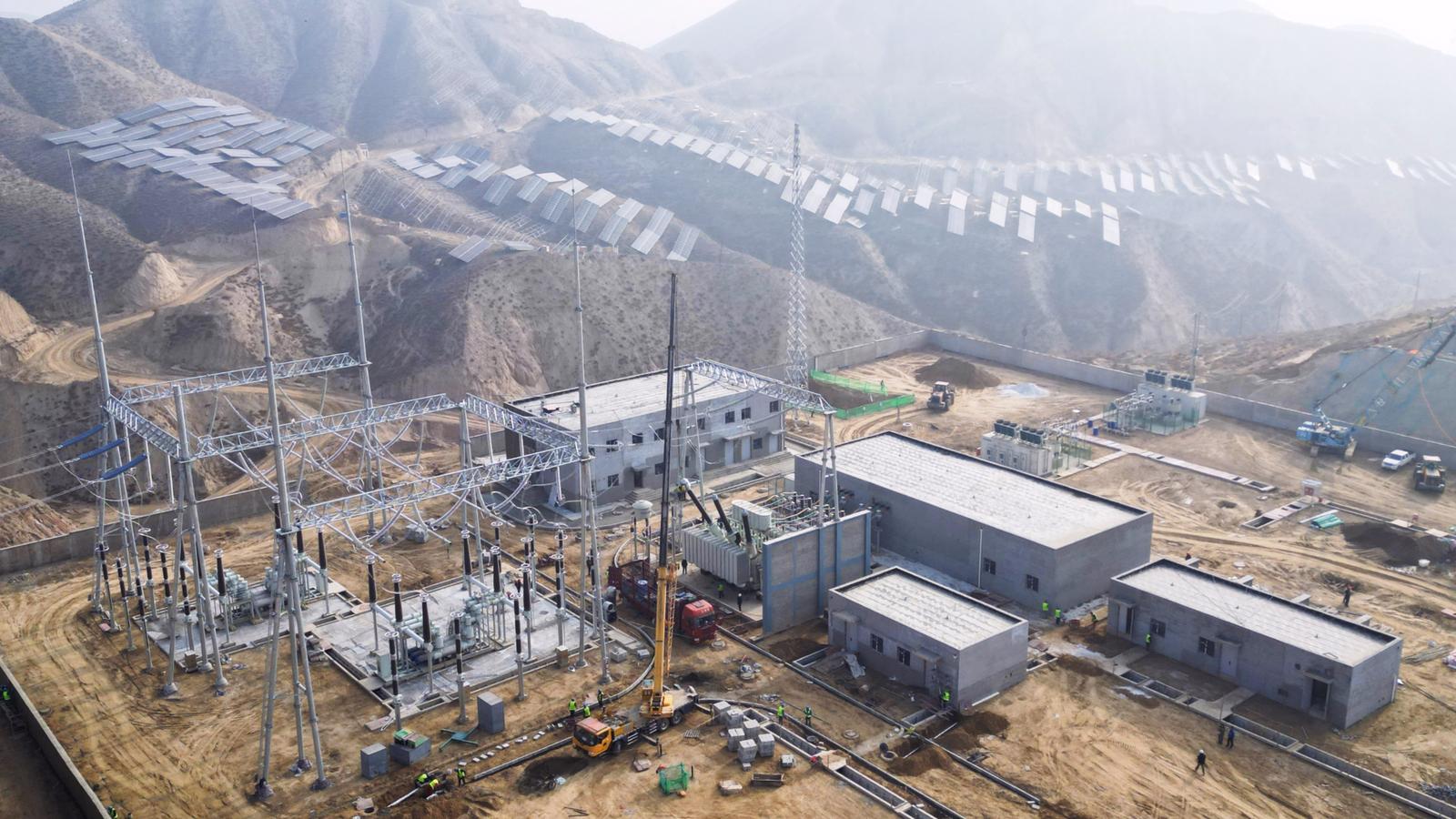

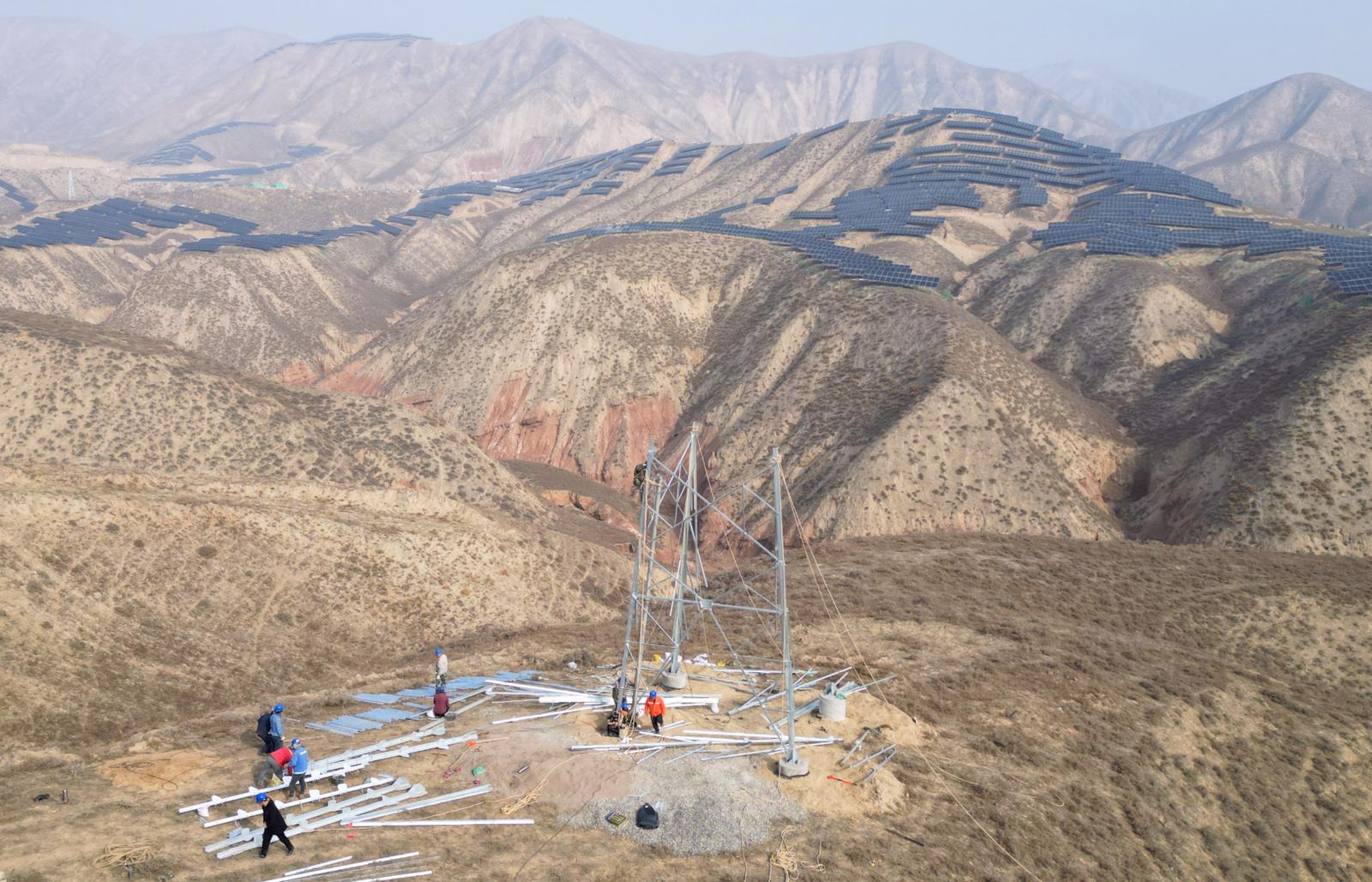

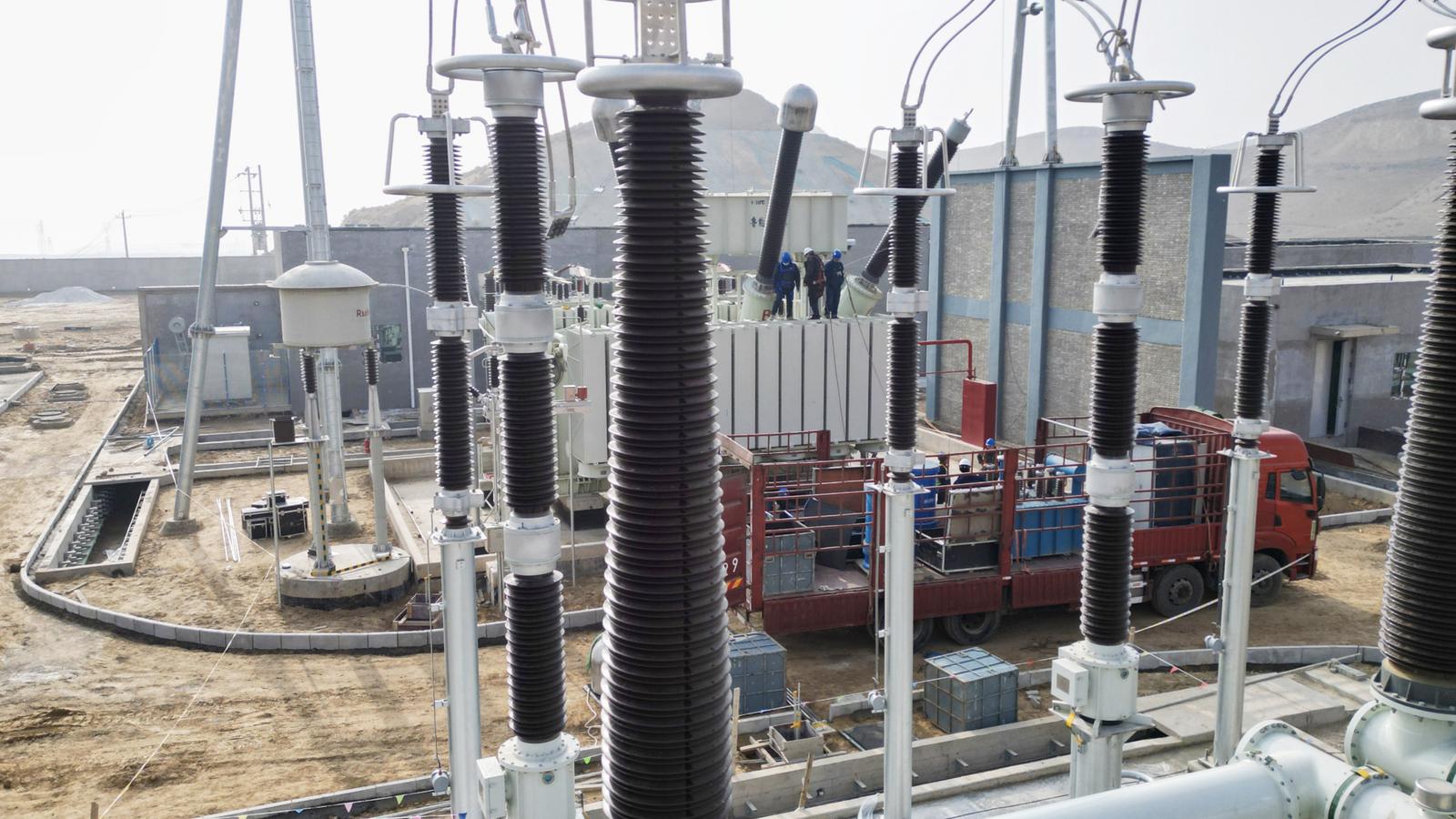

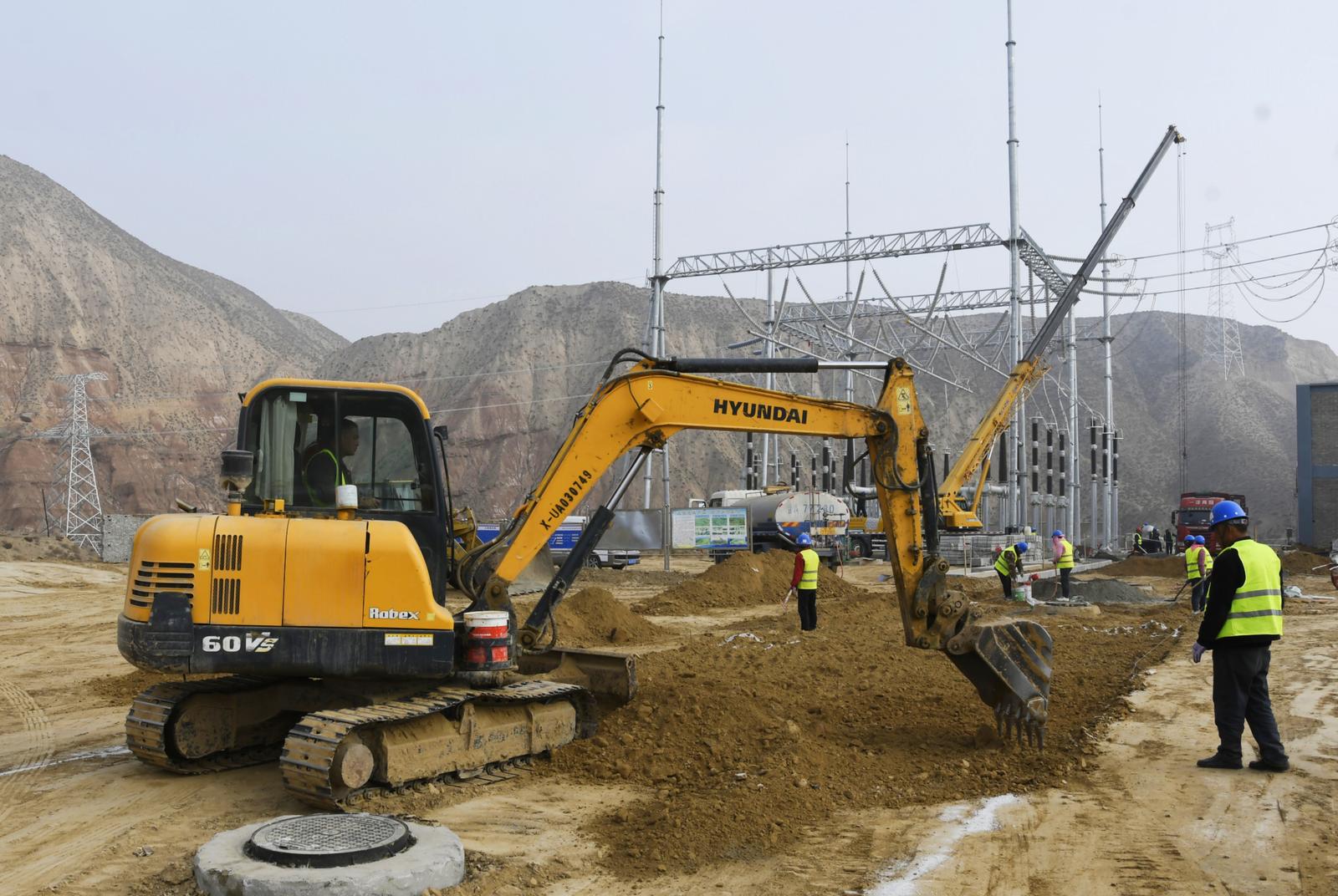

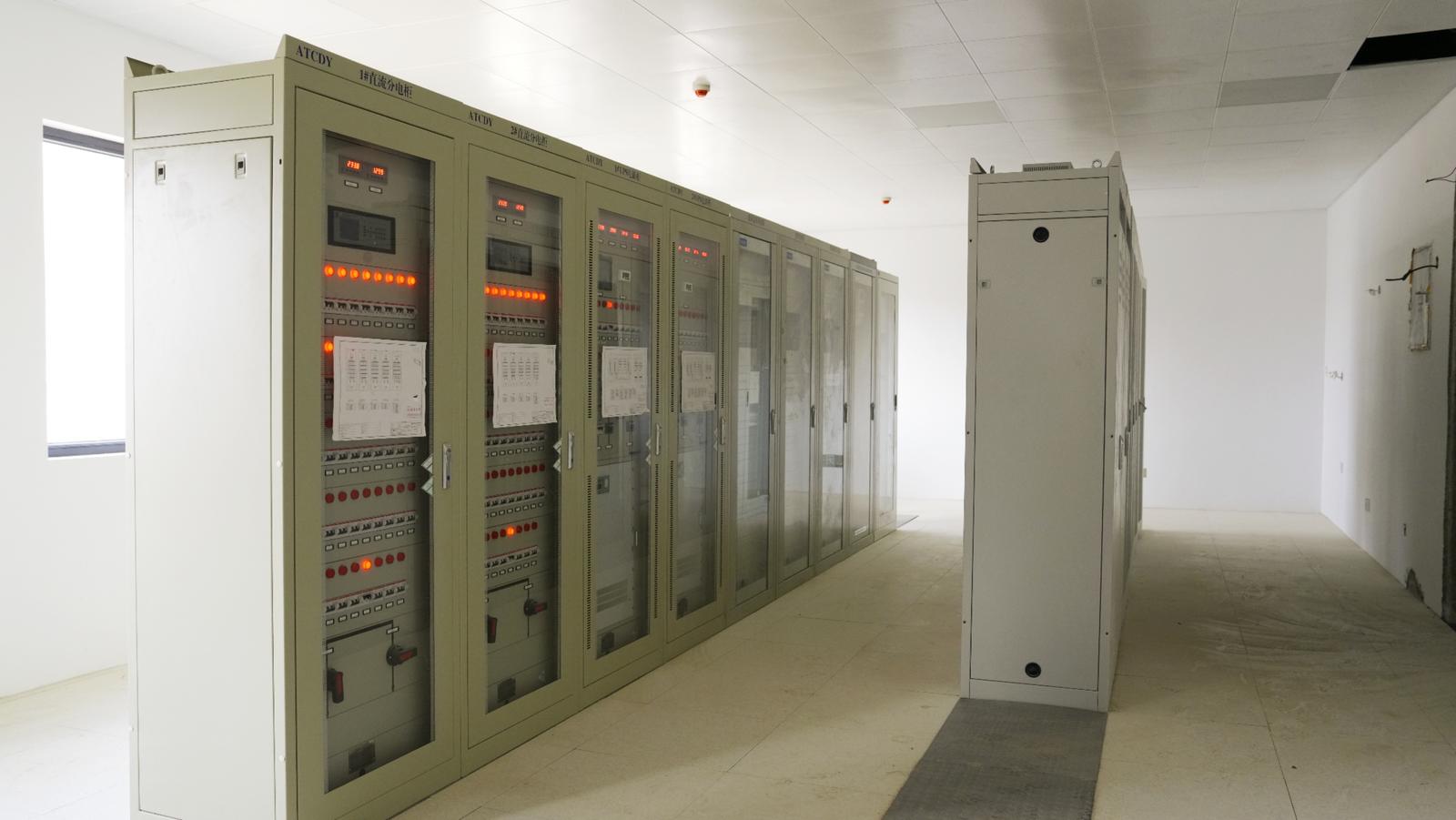

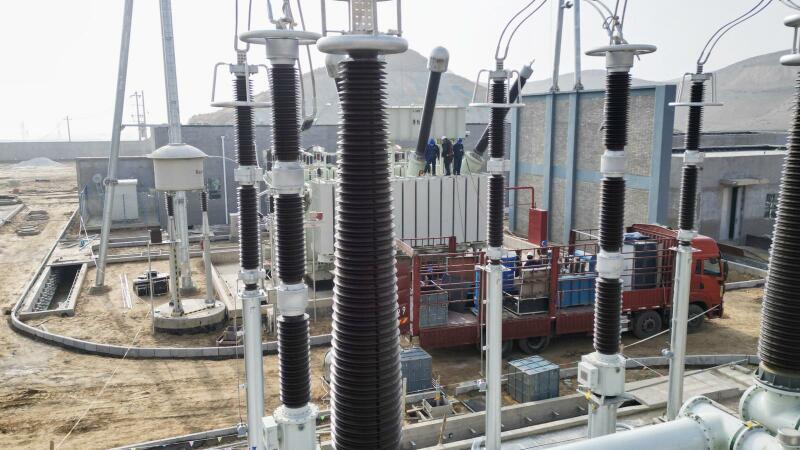

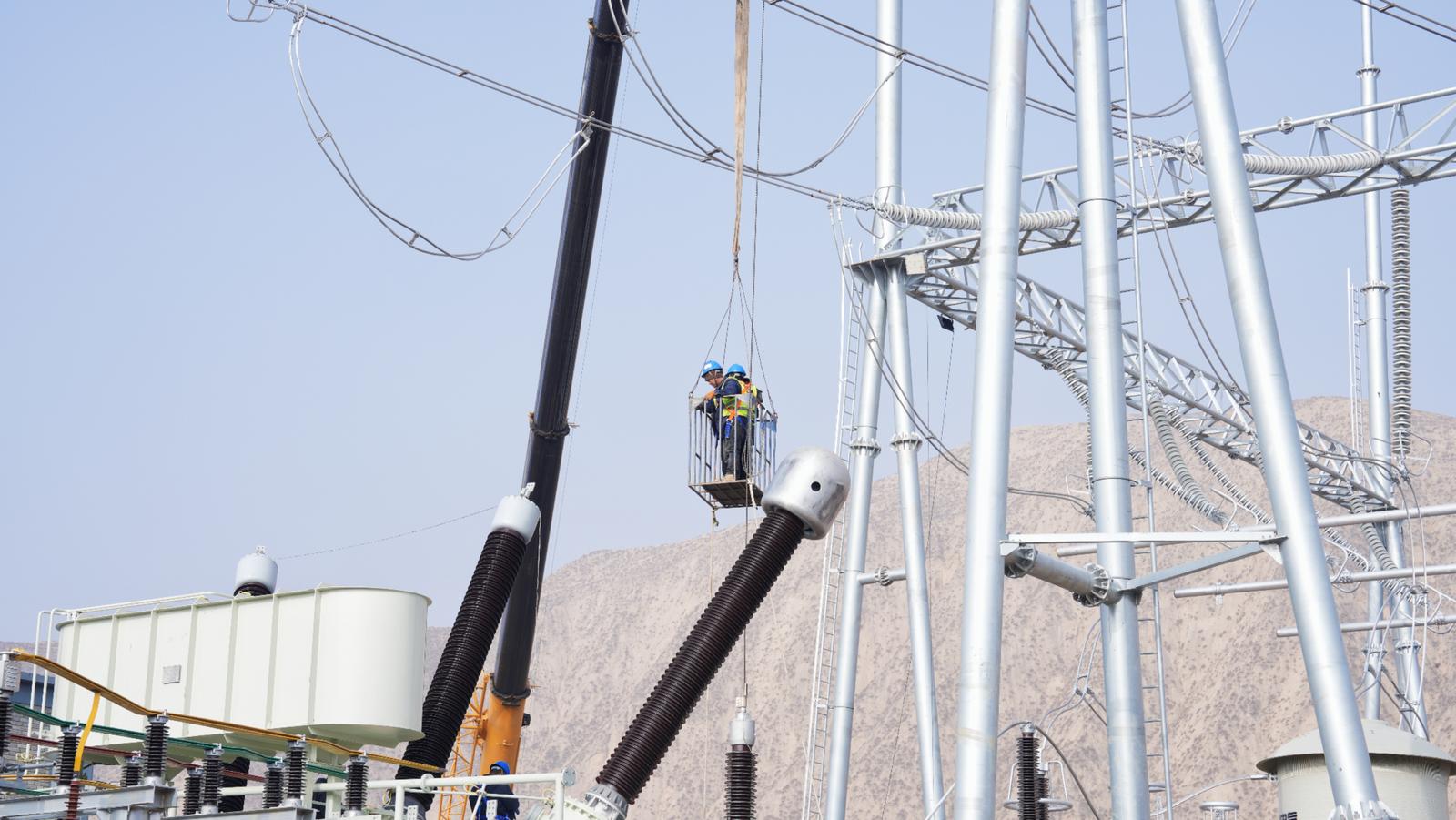

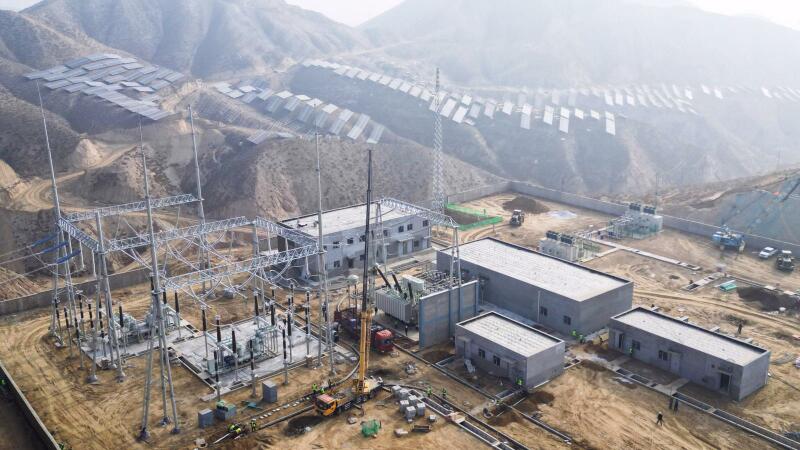

3月4日,永靖县“十四五”盐锅峡光伏发电项目330千伏升压站工程建设现场工程车辆往来穿梭,与现场施工人员有序配合,进行场区平整、道路硬化等收尾工作。站内主变压器、储能蓄电池、集控室控制柜等设施设备安装已全面完成,330千伏送出线路架设即将完工,正处于调试及耐压试验阶段,运维人员预计于本月底入驻,各项工程建设按下“加速键”。

永靖县“十四五”盐锅峡光伏发电项目330千伏汇集站施工现场负责人 金延国

现在升压站施工人员有72名,作业车辆有13辆。最近因为天气原因,倒春寒导致我们的施工进度有点缓慢,但是我们采取了各项措施,努力在月底这个节点前完成升压站的整体工作。

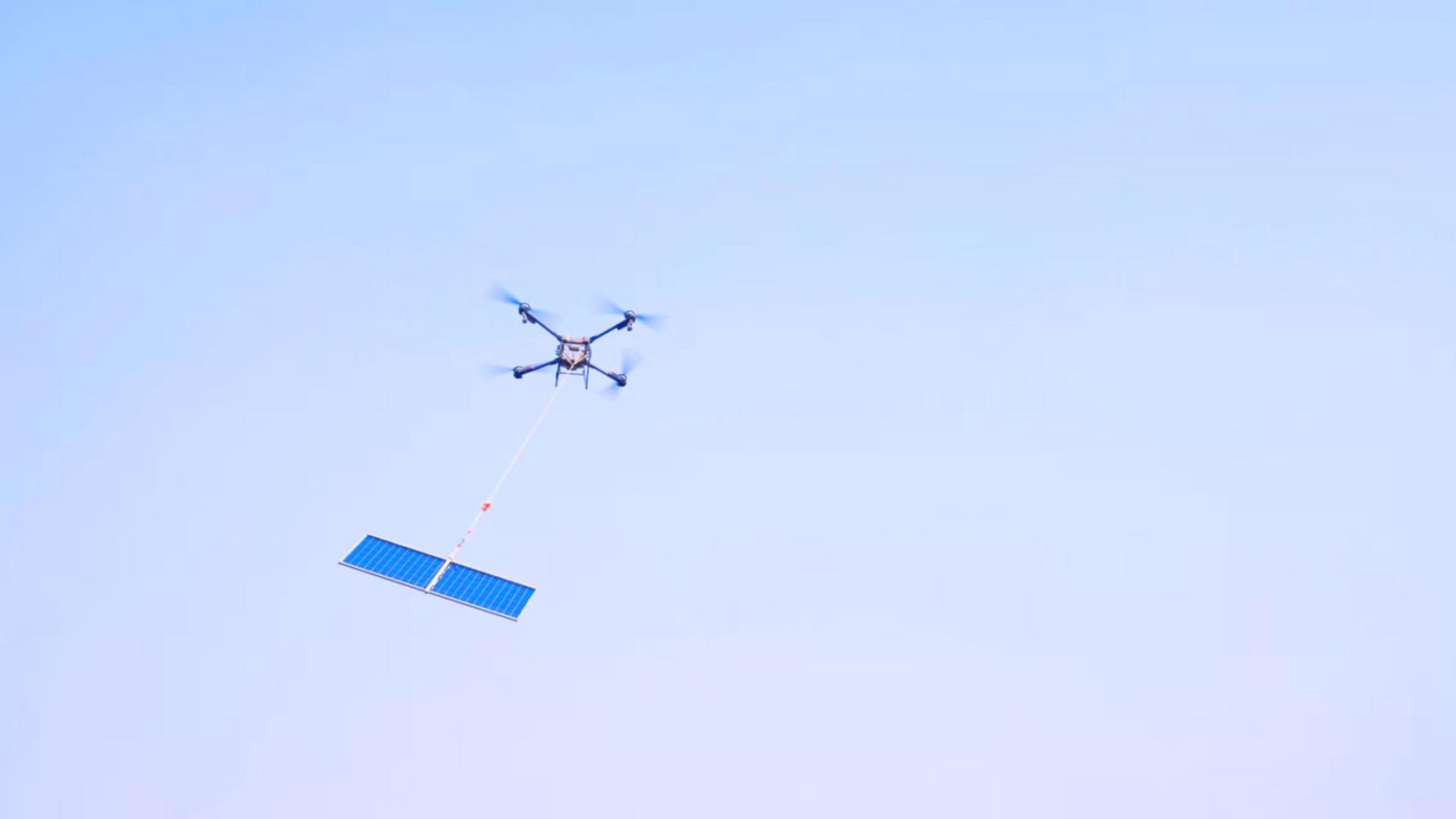

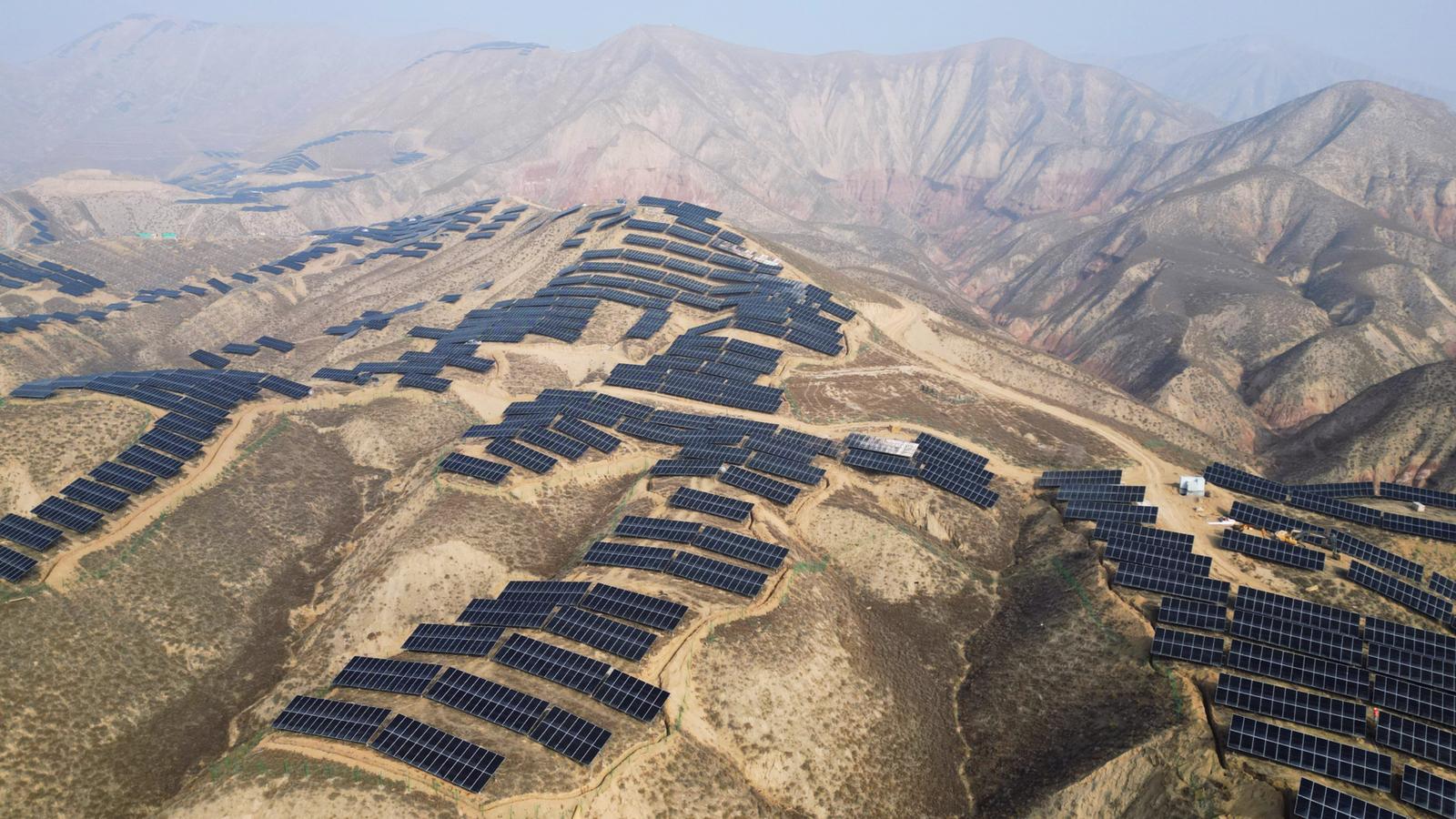

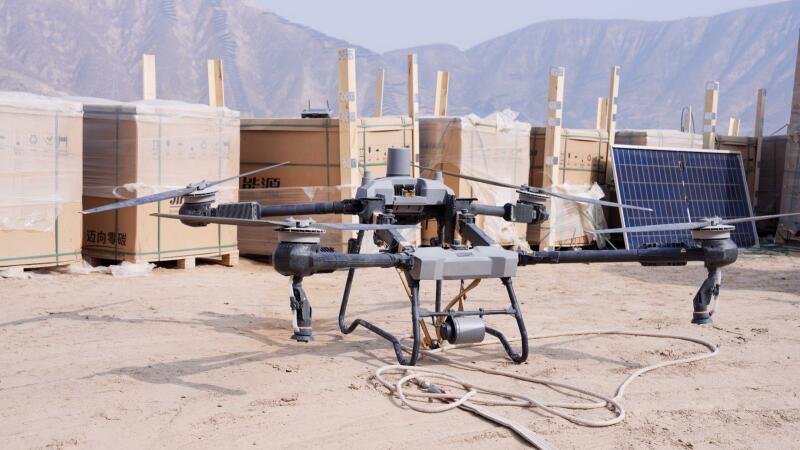

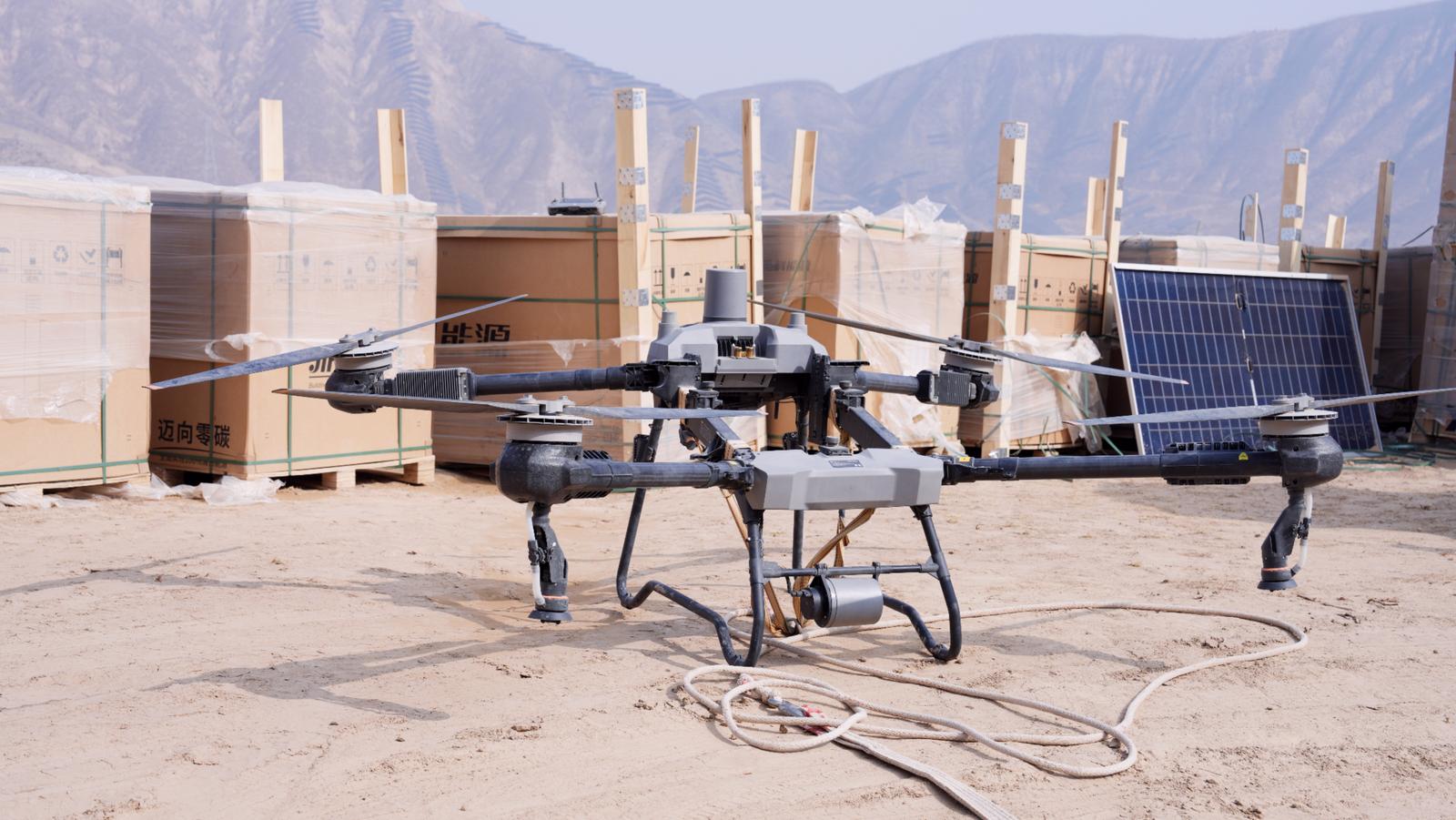

在光伏区险峻的山脊间,大型无人机轰鸣作业,将一块块光伏板精准运输到组装区,每次用时仅一分钟左右。区别于车辆、驮队的传统运输方式,智能化机械设备在光伏领域的广泛应用,不仅能节省人工成本、缩短运输工期,还能最大限度减少运输过程中光伏组件的损耗,提高生产效率,确保光伏区安装组建工作按期高质量完工。截至目前,光伏区桩基浇筑已全面完成,光伏支架已安装12981组,光伏组件已安装5706组。

永靖县“十四五”盐锅峡光伏发电项目无人机操作员 季云

这一架无人机的载重是120斤,距离近的话一天能运输200多片光伏板。我们整个团队有6架无人机,一天可以运输1200-1300(块)左右的光伏板。

据了解,永靖县“十四五”盐锅峡光伏发电项目总投资13亿元,装机容量26万千瓦,项目于2023年5月开工建设,计划于2025年4月并网发电。项目建成后,设计年发电量约5.63亿度,年产值约1.68亿元,每年可增加税收约2380万元。
